津潍高铁东营区段电力迁改又攻克一道难关

诚信建设 2024-03-05

2967 8

2月28日,随着东营区35kV史北线、神化线顺利恢复送电,一场历经五天紧张施工的迁改工程圆满落幕,为津潍高铁东营区段的站前施工清除了关键障碍,为后续的土建工作铺平了道路。

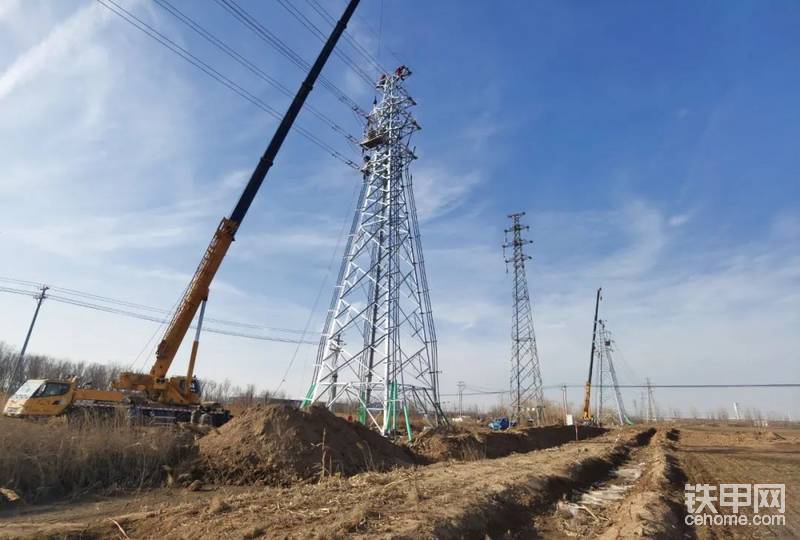

据东营区交通运输部门工作人员介绍,本次迁改完成的35kV史北、神化电力线路是东营化工园区重要的骨干电力传输线路,用电负荷大且作用举足轻重,分别为龙源化工和神驰化工的主电源,同时停电将影响炼化工厂的正常运营,因此此次迁改成为了一项艰巨任务。东营区交通运输ju高度重视,加强与zhongtie十ju电务公司、区供电公司、两家化工企业等多方单位沟通协调工作,共同研讨施工方案,确定了新设10kV备用线路,保证线路迁改期间炼化企业的用电负荷。同时优化施工方案,将停电周期控制在5天内。春节期间,作业人员在严寒中坚守岗位,充分准备材料,正月初三进行10kV备用线路架设。最终,经过15天的精心组织和连续5天的紧张作业,2月28日顺利完成线路迁改并恢复送电。
此次迁改工程的成功,不仅展现了东营区交通运输ju的高效协调能力和施工团队的专业素养,也为津潍高铁东营区段的后续施工创造了有利条件,这一重大进展,为高铁项目的顺利推进奠定了坚实基础。

​
